郑州(西部)环保能源工程厂外供水管网工程全线通水
发布时间:
2025-06-04
作者:
来源:
6月4日,郑州(西部)环保能源工程(以下简称“西部项目”)迎来重大建设节点——厂外供水管网工程实现全线通水,为后续机组调试及稳定运行提供坚实保障。
西部项目厂外供水管网工程全长7380米,采用泥水平衡定向钻与明挖相结合的施工工艺。工程地质条件复杂、高差大、穿越村庄农田,施工难度及风险在同期项目中位居前列。

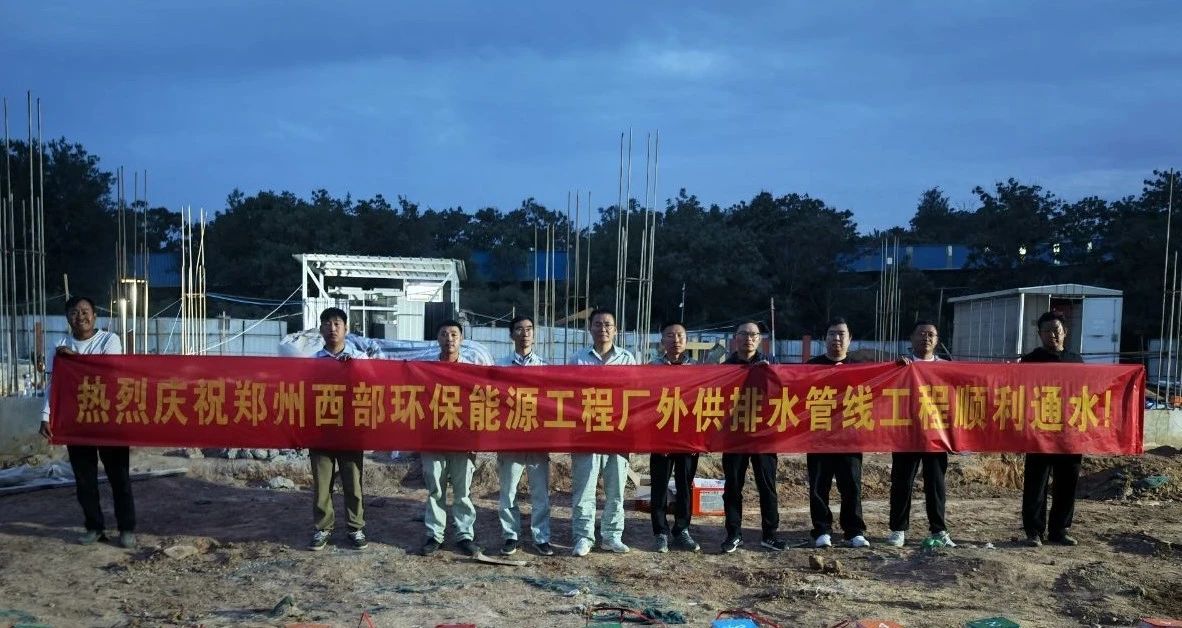

面对复杂的地质条件、艰巨的征地协调任务以及严格的施工安全要求,西部项目成立专项工作小组,积极对接属地政府,通过入户走访、政策宣传等方式,妥善解决征地难题。施工过程中,项目团队采取“错峰导行+穿插施工”的作业模式,组织专业技术人员24小时轮班值守,严格把控施工质量,确保工程顺利推进。经过两年的攻坚克难,7380米管线实现“零事故、零干扰”按时通水,全部达到零渗漏标准。
